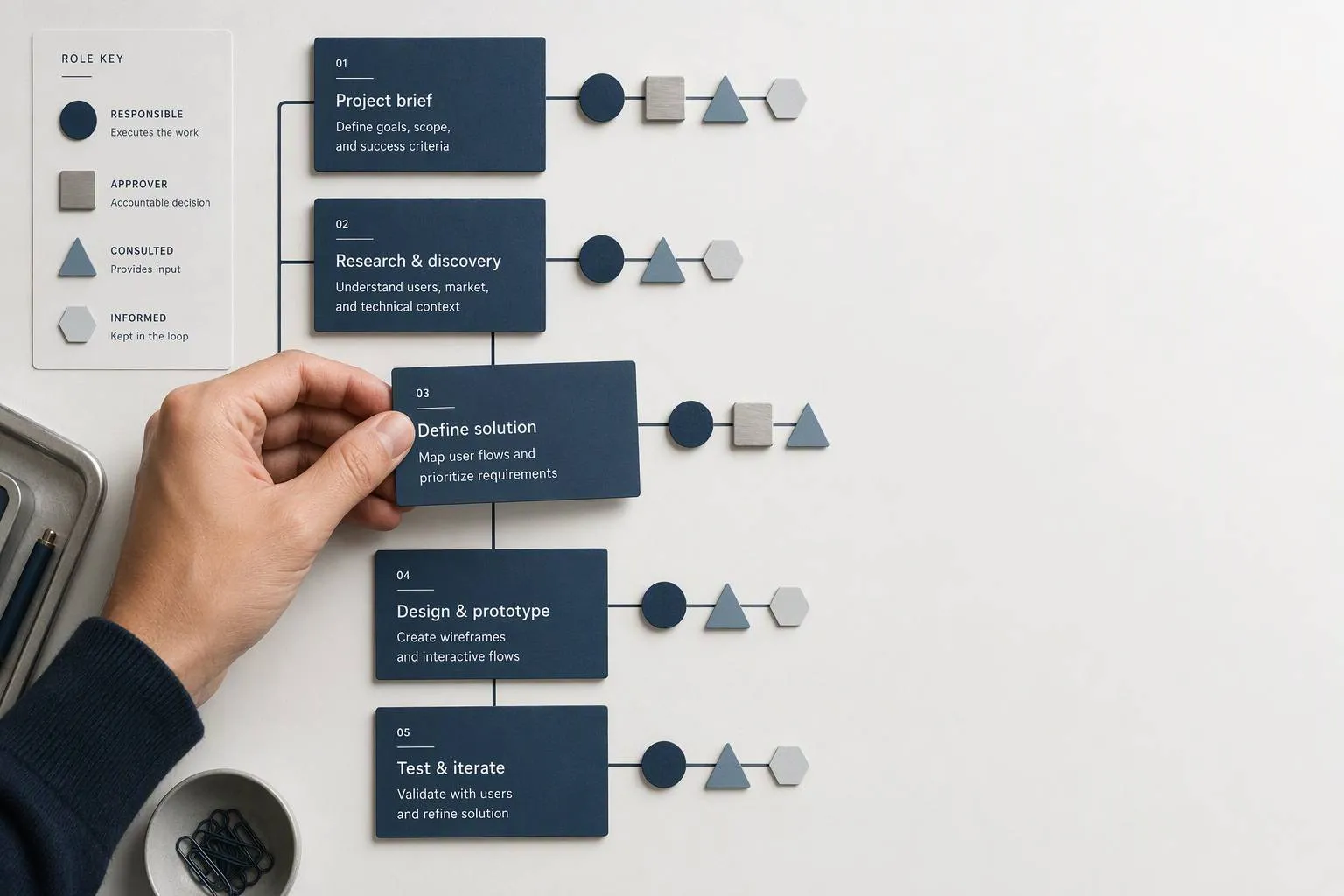

یکی از رایجترین چالشها در پروژههای تیمی، سردرگمی افراد درباره وظایفشان است. جملاتی مانند «فکر میکردم این کار بر عهده شخص دیگری است» یا «چرا کسی درباره این تغییر به من اطلاع نداد؟» نشانههای واضحی از نبود شفافیت در تیم هستند. وقتی نقشها و مسئولیتها بهدقت تعریف نشده باشند، کارها با تأخیر مواجه میشوند، تعارضات تیمی افزایش مییابد و کیفیت نهایی خروجی افت میکند.
برای رفع این مشکل، مدیران پروژه از چارچوبی ساده اما بسیار کارآمد به نام ماتریس RACI استفاده میکنند. این ماتریس با ایجاد یک ساختار شفاف، دقیقاً مشخص میکند که در هر بخش از پروژه، چه کسی چه نقشی بر عهده دارد و ارتباطات باید چگونه شکل بگیرد.
ماتریس RACI چیست؟
ماتریس RACI (ریسی) یک جدول یا نمودار تخصیص مسئولیت است که تمام وظایف یک پروژه را در برابر افراد یا نقشهای درگیر در آن قرار میدهد. نام RACI مخفف چهار کلمه انگلیسی است که انواع مشارکت افراد را در یک وظیفه خاص تعریف میکنند:
۱. مجری یا انجامدهنده (Responsible – R)
این نقش متعلق به فرد یا افرادی است که کار واقعی را برای تکمیل یک وظیفه انجام میدهند. آنها آستینها را بالا میزنند و خروجی مورد انتظار را تولید میکنند. هر وظیفهای در پروژه باید حداقل یک مجری (R) داشته باشد. در برخی وظایف پیچیدهتر، ممکن است چند نفر بهطور مشترک نقش R را بر عهده بگیرند.
۲. پاسخگو یا تأییدکننده نهایی (Accountable – A)
شخص پاسخگو کسی است که مسئولیت نهایی تکمیل صحیح و بهموقع وظیفه را بر عهده دارد. این فرد کار را تأیید کرده و در قبال موفقیت یا شکست آن به مدیریت یا مشتری پاسخگو است. قانون طلایی: برای هر وظیفه، فقط و فقط باید یک نفر پاسخگو (A) باشد تا از تداخل تصمیمگیریها جلوگیری شود. در تیمهای کوچک، گاهی مجری و پاسخگو یک نفر هستند.
۳. مشاور (Consulted – C)
مشاوران افرادی هستند که پیش از انجام کار یا در حین آن، نظرات و تخصص آنها مورد نیاز است. ارتباط با این گروه دوطرفه است؛ یعنی مجری کار پیش از تصمیمگیری یا پیشبرد کار، با آنها مشورت میکند تا از صحت مسیر مطمئن شود. معمولاً متخصصان موضوعی یا مدیران سایر بخشها در این دسته قرار میگیرند.
۴. مطلع (Informed – I)
این افراد نیازی به درگیری در جزئیات انجام کار ندارند و نظرشان برای پیشبرد وظیفه الزامی نیست، اما باید از نتایج، پیشرفتها یا تصمیمات نهایی آگاه شوند. ارتباط با این گروه یکطرفه است (فقط اطلاعرسانی). اعضای سایر تیمها یا ذینفعان کلیدی پروژه معمولاً در نقش مطلع (I) قرار میگیرند.
چرا استفاده از ماتریس RACI برای تیمها ضروری است؟
پیادهسازی این چارچوب مزایای ملموسی برای جریان کار تیمها به همراه دارد:
- کاهش ابهام و سردرگمی: همه اعضا میدانند که دقیقاً چه انتظاری از آنها میرود.
- جلوگیری از موازیکاری: وقتی مجری کار مشخص باشد، دو نفر زمان خود را روی انجام یک کار تکراری هدر نمیدهند.
- تسریع در تصمیمگیری: با مشخص بودن فرد تأییدکننده (A)، تصمیمگیریها درگیر بوروکراسی و تأییدیههای بیپایان نمیشوند.
- توزیع عادلانه کار: مدیر پروژه با نگاه به ماتریس متوجه میشود که آیا بار کاری روی دوش یک نفر بیش از حد سنگین شده است یا خیر.
- ارتباطات مؤثرتر: اطلاعرسانیها هدفمند میشوند؛ دیگر نیازی نیست همه افراد تیم در تمام جلسات حضور داشته باشند یا رونوشت تمام ایمیلها را دریافت کنند.
آموزش گامبهگام ساخت ماتریس RACI
برای ایجاد این ماتریس، نیازی به ابزارهای پیچیده نیست. مراحل زیر به شما کمک میکند تا یک ماتریس استاندارد برای پروژه خود بسازید:
گام اول: شناسایی وظایف و خروجیها
ستون سمت راست جدول خود را به وظایف اختصاص دهید. تمام فعالیتهای اصلی، فازها، تصمیمگیریها و خروجیهای ملموس پروژه را به ترتیب منطقی لیست کنید. از نوشتن وظایف بسیار خرد و روزمره پرهیز کنید؛ تمرکز را روی نقاط عطف و کارهای اصلی بگذارید.
گام دوم: شناسایی نقشها یا افراد
در ردیف بالای جدول، نام افراد یا نقشهای درگیر در پروژه را بنویسید (مانند مدیر محصول، توسعهدهنده، طراح، کارشناس بازاریابی). اگر پروژه بزرگ است، استفاده از عنوان نقش بهجای نام افراد پیشنهاد میشود تا با تغییر نیروها، ماتریس همچنان معتبر بماند.
گام سوم: تخصیص حروف (R, A, C, I)
حالا سلولهای جدول را پر کنید. تقاطع هر وظیفه با هر نقش را بررسی کنید و بپرسید: «این نقش در این وظیفه چه مشارکتی دارد؟» سپس حرف مناسب را در سلول قرار دهید. اگر نقشی هیچ ارتباطی با یک وظیفه ندارد، سلول را خالی بگذارید.
گام چهارم: بازبینی و رفع تداخلات
پس از تکمیل جدول، آن را به صورت افقی و عمودی تحلیل کنید. مطمئن شوید که قوانین اصلی رعایت شدهاند و هیچ ابهامی وجود ندارد. سپس ماتریس را با تیم به اشتراک بگذارید تا بازخورد بگیرند و به یک درک مشترک برسند.
قوانین طلایی و اشتباهات رایج در پیادهسازی RACI
تحلیل ماتریس پس از ترسیم اولیه، مهمترین بخش کار است. هنگام بررسی جدول خود، به این نشانههای خطر توجه کنید:
- بیش از یک حرف A در یک ردیف: اگر برای یک وظیفه دو نفر پاسخگو باشند، در زمان بروز مشکل هیچکدام مسئولیت را نمیپذیرند. فقط یک نفر باید تصمیمگیرنده نهایی باشد.
- ردیف بدون حرف R: اگر کاری انجامدهنده ندارد، مسلماً هرگز پیش نخواهد رفت.
- حروف C بیش از حد: مشورت گرفتن از افراد زیاد، سرعت پروژه را بهشدت کاهش میدهد. آیا واقعاً نظر همه این افراد برای انجام کار ضروری است یا فقط باید در جریان قرار بگیرند (I)؟
- حروف R بیش از حد در یک ستون: اگر یک نقش یا فرد وظایف اجرایی بسیار زیادی دارد، احتمالاً با گلوگاه کاری و فرسودگی شغلی مواجه خواهد شد. باید وظایف را بازتوزیع کنید.
- ردیفهای کاملاً پر: نیازی نیست در هر وظیفه همه اعضای تیم درگیر باشند. سلولهای خالی در ماتریس نشانه خوبی از تمرکز افراد روی کارهای تخصصی خودشان است.
مثالی عملی از کاربرد ماتریس RACI
برای درک بهتر، فرض کنید یک تیم قصد دارد کمپین بازاریابی جدیدی را برای معرفی یک محصول اجرا کند. ماتریس وظایف این پروژه میتواند چیزی شبیه به جدول زیر باشد:
| وظایف / نقشها | مدیر پروژه | مدیر بازاریابی | کپیرایتر | طراح گرافیک | تیم فروش |
|---|---|---|---|---|---|
| تدوین استراتژی کمپین | R | A | C | – | I |
| نوشتن متنهای تبلیغاتی | C | A | R | I | – |
| طراحی بنرهای گرافیکی | C | A | C | R | – |
| راهاندازی و انتشار کمپین | A/R | I | – | – | I |
| تحلیل نتایج و گزارشدهی | R | A | I | I | C |
(نکته: علامت “-” به معنای عدم دخالت آن نقش در آن وظیفه مشخص است.)
در این مثال، کپیرایتر مجری (R) نوشتن متنهاست، اما مدیر بازاریابی باید آن را تأیید کند (A). مدیر پروژه نیز در این مرحله بهعنوان مشاور (C) حضور دارد تا مطمئن شود متنها با زمانبندی پروژه همخوانی دارند.
مدیریت ماتریس RACI با ابزارهای نوین
در گذشته، تیمها برای ترسیم ماتریس RACI به وایتبردها یا صفحات گسترده (مانند اکسل) وابسته بودند. اگرچه این روشها برای برنامهریزی اولیه هنوز هم کاربردی هستند، اما در مرحله اجرای پروژه، ایستا بودن آنها یک نقطهضعف محسوب میشود. شما به سیستمی نیاز دارید که این نقشها را در کارهای روزمره تیم ادغام کند.
نرمافزارهای مدیریت کارها این فرایند را پویا کردهاند. در یک فضای دیجیتال، شما میتوانید ماتریس تئوری خود را به جریان کاری عملی تبدیل کنید. برای مثال، هنگام استفاده از پلتفرم مدیریت وظایف تسکی، میتوانید مجری (R) را بهعنوان مسئول مستقیم کار تعیین کنید، شخص پاسخگو (A) را برای بررسی و تأیید نهایی روی وظیفه منشن (Mention) کنید و از طریق سیستم کامنتگذاری هدفمند، با مشاوران (C) گفتگو کرده یا مطلعین (I) را در جریان پیشرفت کارها بگذارید. این رویکرد باعث میشود اصول RACI بهصورت ناخودآگاه در فرهنگ کاری تیم نهادینه شود، بدون اینکه اعضا مجبور باشند هر روز به یک فایل اکسل مراجعه کنند.
سوالات متداول
آیا یک نفر میتواند همزمان نقش مجری (R) و پاسخگو (A) را داشته باشد؟
بله، این اتفاق بهویژه در تیمهای کوچک یا استارتاپها بسیار رایج است. وقتی فردی تخصص لازم را دارد و خودش هم خروجی کار خودش را برای ارائه به مشتری یا مراحل بعدی تأیید میکند، همزمان R و A است.
تفاوت مدل RACI با مدل RASCI چیست؟
در مدل RASCI یک حرف S (Support یا پشتیبان) اضافه شده است. پشتیبانها افرادی هستند که منابع، اطلاعات یا کمکهای اجرایی محدودی را به مجری (R) ارائه میدهند، اما مسئولیت نهایی کار را بر عهده ندارند.
آیا ماتریس RACI برای تیمهای چابک (Agile) هم کاربرد دارد؟
تیمهای چابک معمولاً خودسازمانده هستند و ممکن است نیازی به ماتریسهای سفتوسخت نداشته باشند. با این حال، در پروژههای اسکرام (Scrum) که تیم با ذینفعان خارجی یا بخشهای دیگر سازمان در ارتباط است، تعریف مرزهای پاسخگویی و اطلاعرسانی از طریق RACI بسیار کمککننده است.
سخن پایانی
ماتریس RACI چیزی بیشتر از یک جدول مدیریتی است؛ این ابزار، یک زبان مشترک برای تیم شماست تا از سردرگمی، انجام کارهای تکراری و اتلاف وقت جلوگیری کند. شفافسازی اینکه چه کسی کار را انجام میدهد، چه کسی تصمیم میگیرد و چه کسانی باید در جریان باشند، انرژی تیم را از بحثهای فرسایشی به سمت خلق ارزش هدایت میکند. بهتر است در همان جلسات شروع پروژه (Kick-off) زمانی را به تدوین این ماتریس اختصاص دهید تا مسیر اجرا برای همه روشن و هموار شود.
